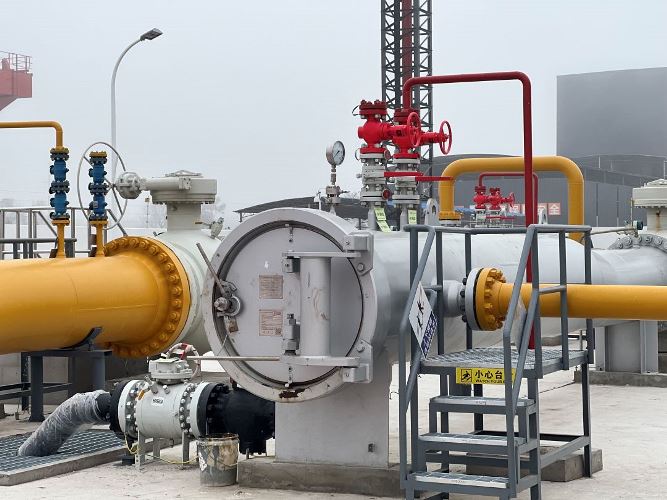

今天(12月29日),上海市天然气主干管网崇明岛-长兴岛-浦东新区五号沟LNG站管道工程竣工投运。至此,长兴岛进入管道天然气时代,进一步夯实了上海“6+1”多气源天然气供应保障体系。 作为上海市重大工程,历经10年规划、6年施工,24.55公里的上海市天然气主干管网崇明岛-长兴岛-浦东新区五号沟LNG站管道工程,其隧道从曹路出发两次穿越长江,分别抵达长兴岛和崇明岛。上海建工机施集团上海市天然气管道工程隧道A线项目经理孙林介绍,这是国内已投运的单次掘进里程最长的小直径盾构隧道工程,创新研发了包括超声波加垂直钢套管等一系列技术,攻克了诸多施工难点,为国内后续同类工程开辟了多项先河。 孙林:“在江底实施过程中,遇到了大量的不明沼气,在沼气影响下,带气推进。因为是全江底施工,我们把控精度要求非常高,最终控制在4公分范围内实现了隧道(盾构)的进洞。” 随着这条能源“大动脉”的贯通,长兴岛居民用上了管道天然气,崇明岛的供气结构也更多元。上海天然气管网有限公司总经理助理方嘉华说,该工程也夯实了上海“6+1”多气源天然气供应保障体系,为上海天然气超高压管道成环、闭环奠定了基础。 方嘉华:“目前崇明岛是用江苏如东的LNG气源,通过过江管项目,将崇明岛本岛天然气管道和上海市区天然气管道贯通,进而资源自由流动,更好为上海城市建设提供能源保障。同时,也为长三角(天然气)互联互通打下硬件基础,配合先前建设的沪苏联络线、沪浙联络线,实现能源的互相保障。” 据介绍,洋山、五号沟LNG站的库位目前均保持高于80%,资源储备充足。时值冬季用气高峰,上海燃气已采取措施,提前完成调压器、阀门、气化器、流量计等各类设备的维护保养,确保其高负荷运行的可靠性。方嘉华说:“在高峰来临前,公司使用仿真技术模拟管网水力工况,提前将主干网调整至冬季运行模式,优化设置输气参数,编制详细的‘特高峰日’专项运行方案,充分发挥‘一张网’输气能力。” |
